南津渡水库除险加固工程春节后复工于2020年2月12号正式开始,春节复工后各参建单位围绕疫情防控与安全生产两方面积极开展工作,坚持疫情防控与安全生产“两手都抓,两手都硬”的原则,确保了开工以来施工的顺利进行。
对于疫情防控,成立了以公司党委书记为组长的防疫小组,坚持每天对参建单位所有人员进行两次体温检测,并记录,每天对施工区域和生活区域进行了消毒处理,督促施工人员和管理人员佩戴好口罩,并要求施工单位所有人员进行了新冠状病毒的相关检测(检测结果均合格)。
南津渡水库除险加固项目由于施工难度大,技术要求高,前期实施进度并不理想,由于项目实施无相关经验可借鉴,前期实施走了很多弯路。今年自复工以来,在公司领导的大力支持下,项目部采取了有效措施,督促加快进度,施工进度比年前有了明显的改善,到目前为止已经将3个闸墩浇筑出了水面(高程为115米),还有3个闸墩预计4月15日前也能浇筑出水面。为确保施工按照既定的进度进行,项目部每周二组织施工单位与监理单位现场负责人员召开了周例会,主要就上周安全,质量和进度方面做出了相应的总结,对进度滞后的原因进行深入剖析,对存在的问题制定相关处理方案,并对未来一周的施工计划做出了具体的安排。
自复工以来,项目部制定了详细的安全管理制度,并明确了专职安全人员,加强了对施工现场安全检查力度。今年以来,施工单位的安全防护措施和工人的安全意识,跟之前相比有了很大的改观,进入施工现场的作业人员均能自觉佩戴安全帽,且未发现高空作业不系安全带,临水作业不穿救生衣得现象,现场临边也均按要求进行了防护设置。
由于本工程施工难度大,技术要求高,尤其是两个边墩与10#、11#墩的实施困难重重,但坚信在公司的大力支持与参加各方的共同努力下,一定会圆满完成任务,一定会在2020年12月31日之前完成所有项目实施。(文/图:欧阳智文)

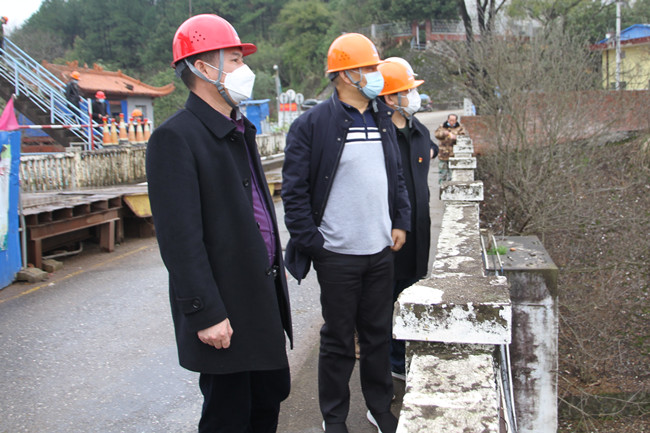

省公司领导视察施工现场

安全生产周例会

体温检测

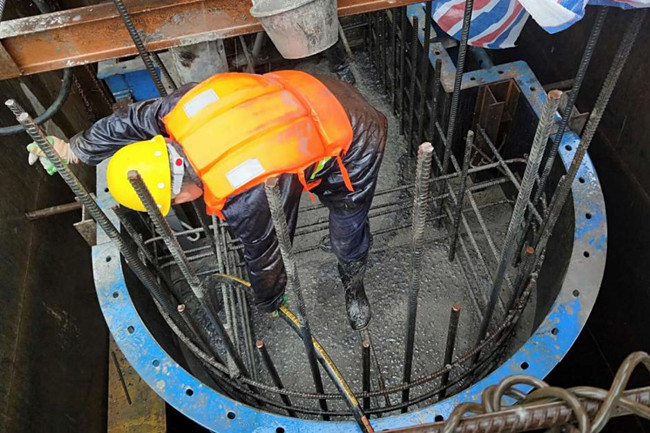

闸墩接长段混凝土浇筑
