克服困难抢进度 春节期间不歇工 |
|
文章来源:湖南省南津渡水电站 添加人:检修车间 浏览次数:2751 添加时间:2017/2/9 15:08:59 |
|

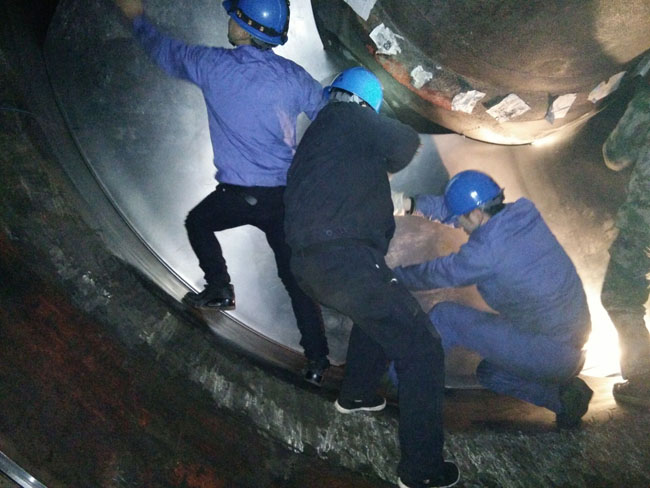

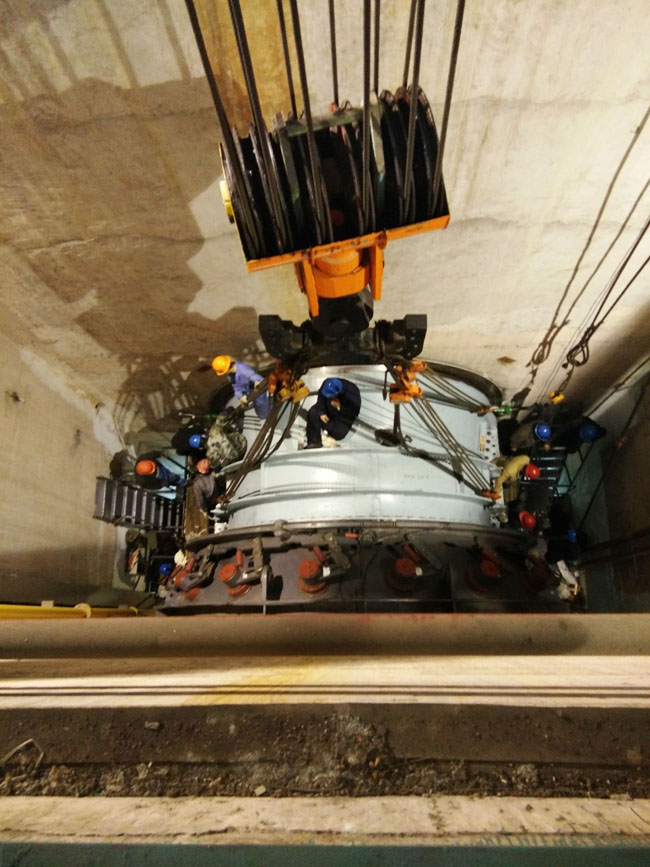

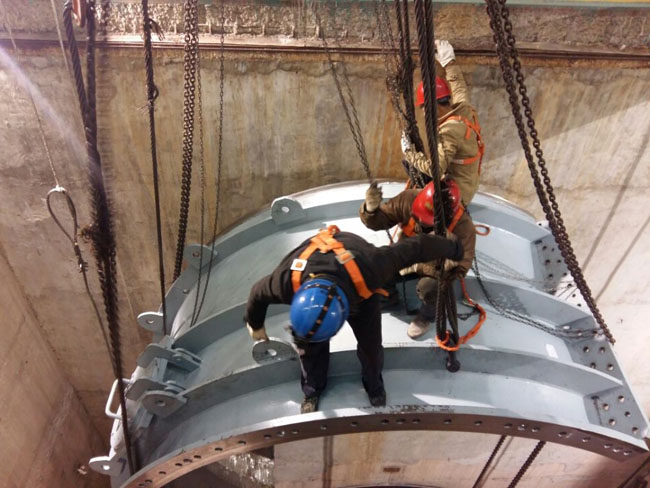

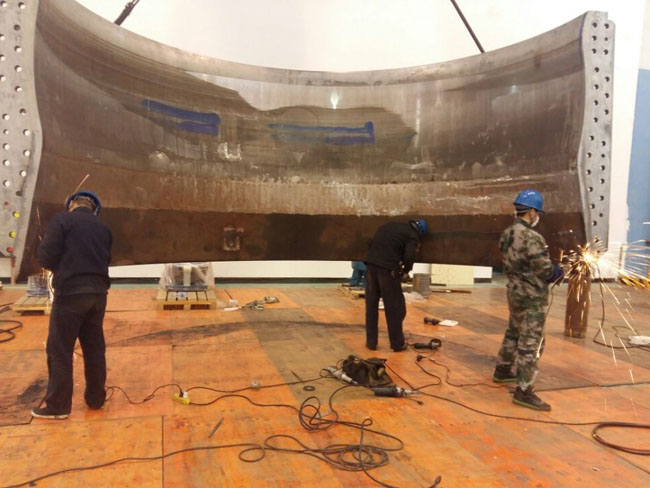

我站2#机组转轮室经过天重厂的修复处理,于1月13日返回。检修部按照站部的安排部署,科学调动人力物力,参考厂家提供的有关技术数据,针对设备返站后应力释放产生了一定的不规则变形、定位销需动态回装等诸多不利的影响,通过对转轮室把合面高点打磨修复、低点填充铜垫及金属修补剂、外力调圆并固定,多次测量及调整上下转轮室间隙等方法,一步步将回装工作有序推进。 本次转轮室返站回装,时逢春节期间,检修部机修班全体人员加班加点至1月25日,放弃了年货采购,年后又于正月初6提前检修,放弃了一些走亲访友、朋友聚会等。通过参战人员的齐心协力于2月8日全面完成回装工作,具备转轮室充水条件,提前两天完成站部下达的最理想情况下的工作目标,为下一步机组调试及并网发电打下了坚实的基础。 (蒋济军)




|
|
|
