南电北苑项目桩基施工已完成大部分,共有339孔桩,已完成268孔,其中到位的桩孔约100孔,正在进行南面三号栋地基及桩孔爆破开挖。为加快施工进度,保证施工试验同步推进,项目部采取边挖桩、边试验、分批验收多管齐下的办法进行施工。
目前已有21个到位的孔桩完成试验及扩底,达到验收数量,为此,项目部于4月19日,成立“人工挖孔桩验收小组”,由监理牵头,建设、监理、设计勘探、市质监站、试验单位、施工单位共同参与。

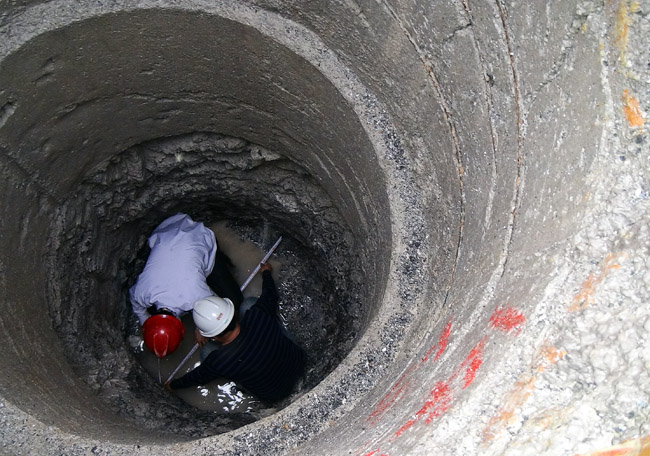

4月20日上午,人工挖孔桩验收小组对第一批21个已完成探岩试验并扩底的人工挖孔桩进行验收,验收按照规定程序和技术要求进行,工程部特别制作了各种规格的测量工具,用于测量孔径及圆周。经过三方一天的严格验收,21个孔中除6个孔需要细部修整,其它均验收合格。验收后,参与验收的六方在会议室召开总结会,根据设计要求、技术规范及测量数据,进行比较核对,确定验收结果,并对验收情况及安全质量方面存在的问题进行讨论分析,提出改进办法。
