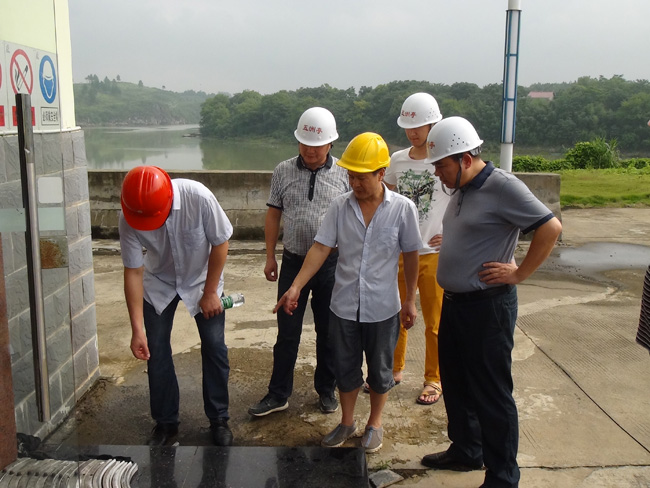

8月25日上午,董事长罗广林在公司负责人的陪同下,到五洲亭电站视察工作。这是五洲亭电站大修以来,第二次亲临现场指导工作。
罗广林一行对检修现场进行详细察看,对检修的技术人员进行亲切慰问,详细询问了检修工期、存在的困难和问题。要求加强督促水电设备厂家加工的设备及配件及时到货,保证整个大修的顺利进行,同时请求参加检修的同志,鼓足干劲,加班加点,力争九月5日左右完成大修。罗广林强调一定要注意生产安全,指示员工要做好检修的协调配合工作,要从第一次大修中学到技术、积累经验,争取早日优质完成大修工作。

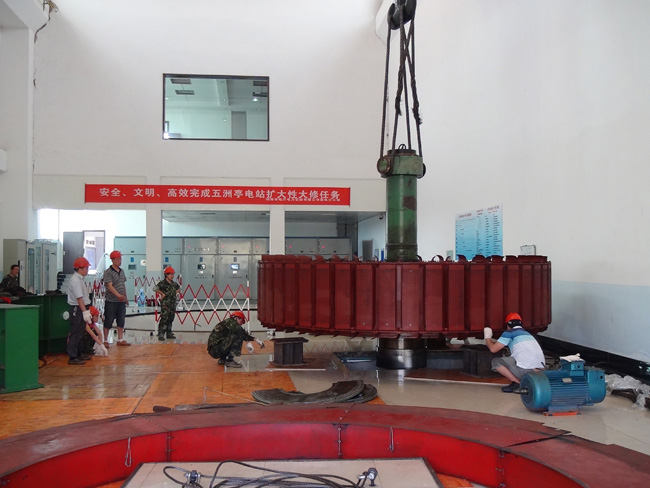

这次扩大性检修计划检修期为一个月,但由于行车的大吊车电动机转子回路老化、故障,发电机转子无法吊出,检修工作暂停了十天。 自8月16日,行车厂家两次来人检修并进行技术改造,24日改造完成,25日行车试运行,检安公司制定了周密的起吊措施,在厂家指导下,检修人员细心调试、精心操作,一次性吊出转子成功。得益于多年来的运行维护较好,五洲亭电站的机电设备整体状况良好。检安公司老总信心满满地表示, 9月初保证全面完成检修任务。(李斯毅)
